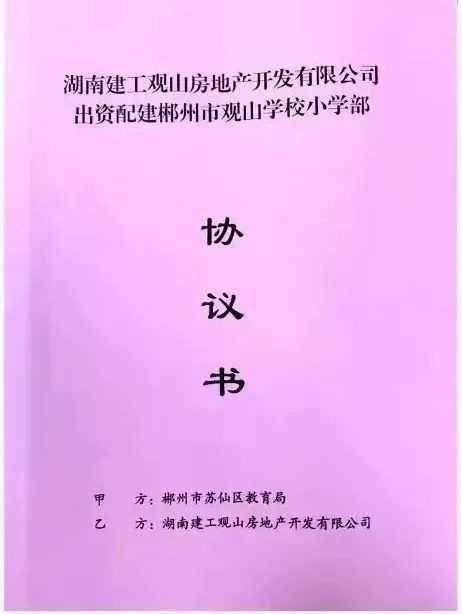

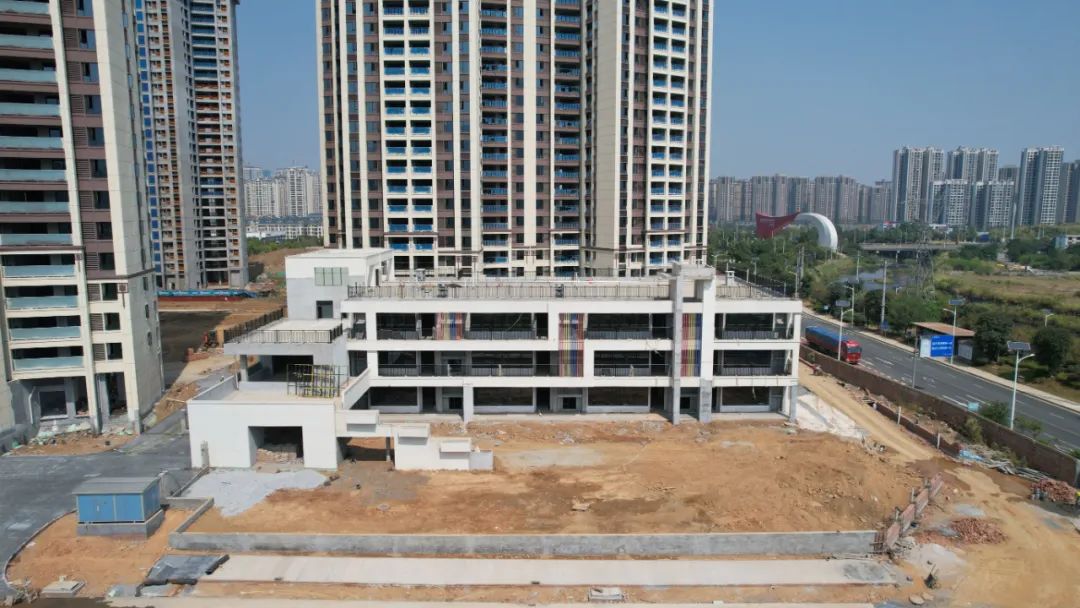

二期(一批次)工程进度播报 4、5、6、7栋 施工进度播报 护栏、窗户、百叶安装完成90% 外墙真石漆完成90% 标准层公区装修完成90% 入户门安装完成 卫生间沉箱防水检测验收完成 分户验收完成60% 地下室国网高压完成65% 消防风管弱电施工完成65% 消防通道及园林道路硬化已完成 园林种植回填土完成70% 绿化地形修整完成50% 高洞路砼基层施工完成30% 乔木移植完成10% ▲点击观看视频 十月施工计划 完成护栏、窗户、百叶安装 完成外墙真石漆 完成公区装修、分户验收 完成地下室金刚砂地面 完成地下室国网高压 完成消防风管、弱电施工 地下室铝方通吊顶完成80% 完成园林种植回填土 完成绿化地形修整 完成高洞路砼基层 乔木移植完成60% 二期(二批次)工程进度播报 8、14、15栋 施工进度播报 护栏、窗户、百叶安装完成80% 外墙真石漆完成60% 公区瓷砖铺贴完成40% 室内电梯安装及验收已完成 外墙内保温完成70% 入户大堂主体已完成 顶板土方回填完成70% 消防通道及园道硬化完成20% ▲点击观看视频 十月施工计划 完成护栏、窗户、百叶安装 完成入户门安装 完成外墙真石漆喷涂 完成公区瓷砖铺贴 完成公区吊顶、外墙内保温 完成地下室顶板土方回填 完成消防通道及园道硬化 分户验收完成30% 乔木移植完成40% 三期工程进度播报 — 9栋施工进度播报 — 屋面外墙真石漆已完成 屋面刚性防水层完成50% 栏杆安装完成50% 爬架拆除已完成 水泥砂浆抹灰完成50% ▲点击观看视频 十月施工计划 完成屋面刚性防水层 完成外墙真石漆吊篮安装 完成架空层砌墙 全面开展外墙真石漆施工 郴州市六中观山学校 工程进度播报 小学部已竣工开学 5#多媒体教室已竣工 6#综合楼室内收尾中 体育馆主体已完工 10#5层楼板支模完成 中学部教学楼主体完成40% 地下室底板完成70% ▲点击观看视频 28栋幼儿园工程进度播报 幼儿园围墙主体完成95% 幼儿园室外景观给排水管 电线套管预埋完成50% ▲实拍图 公区园林篇 实景华宅,品质舒居 ▲项目实景图 湖南建投东玺台作为湖南建投入郴后打造的首个住宅类项目,按照高品质、高工艺的建筑施工标准,打造约67万方生态大盘,筑造城市高端人居项目。

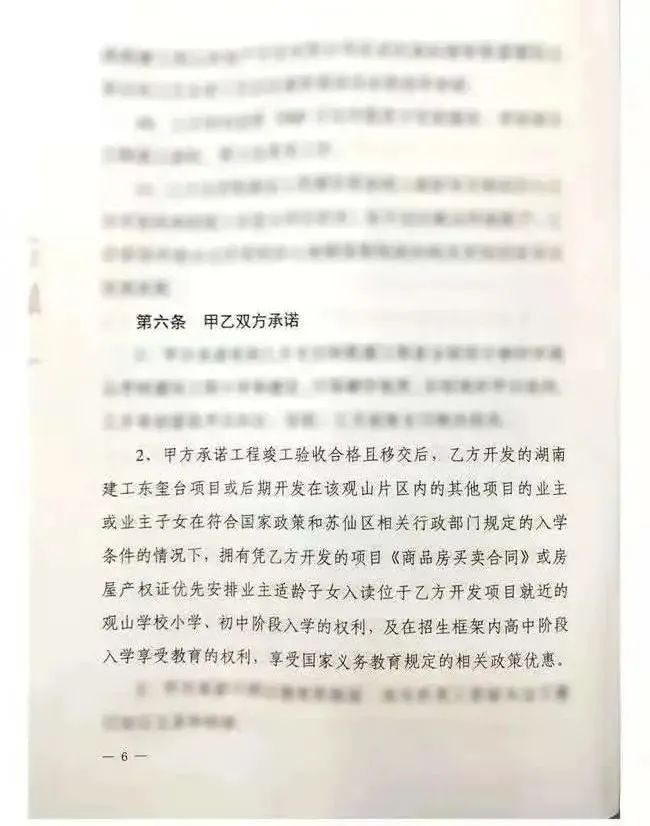

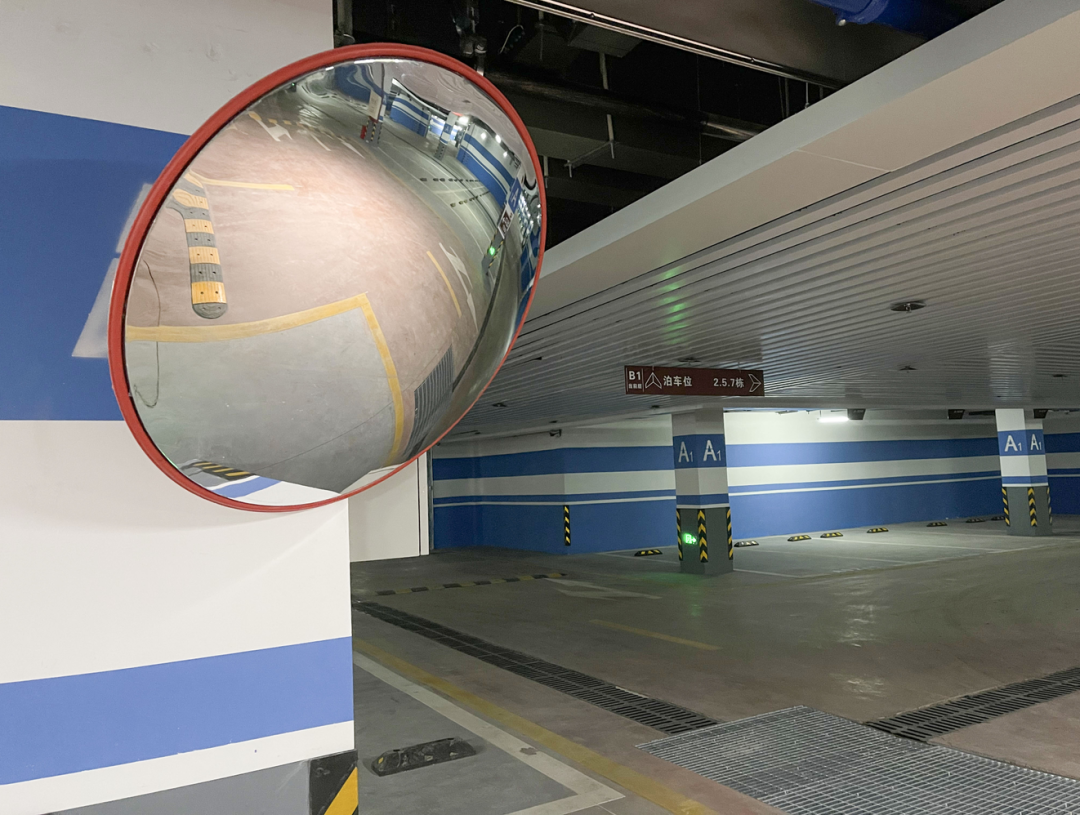

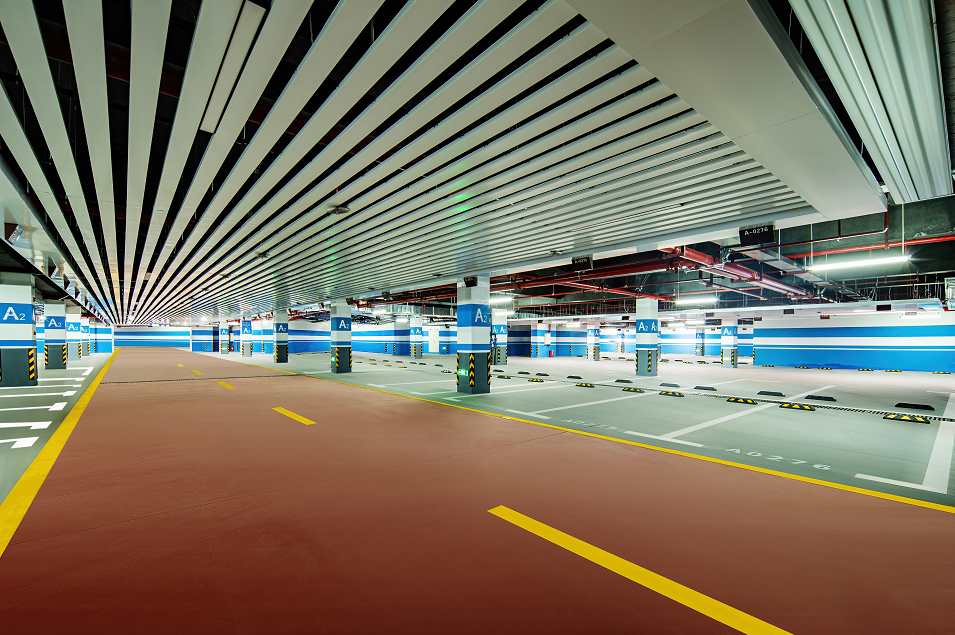

湖南建投东玺台 33 ▲点击观看项目一期交付实景视频 项目以颐和园为蓝本,打造13.7万㎡的三进式五感亿级园林景观。 ▲项目园林实景图 项目以人为本打造全龄式高颜值架空层,满足一站式童玩、休憩、看护、社交等多功能需求。 ▲项目架空层实景图 项目不吝成本筑就新中式风格的星级精装入户大堂,为塔尖人士营造明亮大气、尺度阔绰的归家门面。 ▲项目地上入户大堂实景图 项目采用自动识别系统、清晰停车动线、彩色金刚砂地面等,配备高品质地下停车场和地下精装入户大堂,礼赞高净值人群的生活品味。 ▲项目地下车库实景图 教育配套篇 全龄式教育,助力成才 为了让业主子女享受优质教育,项目内部东南角配建了一栋约4000平方米幼儿园,幼儿园共三层,带有前后双走廊,可开设12个班,提供学位约360个。 ▲项目幼儿园效果图 且幼儿园配备地下停车场及地面停车场,方便家长接送孩子上学,在学校食堂还配备了食品电梯,让孩子就餐更安全。项目幼儿园交付后将是片区内配置最高的幼儿园之一,使业主子女赢在起跑线上,为业主解决子女教育烦恼。 项目以总造价约7500万全资配建郴州市六中观山学校小学部,9月1号已经实现了开班入学。充分发扬千亿国企的责任与担当精神,使业主子女可以享受更便利、优良的教育资源。 ▲点击观看视频 在符合国家政策和苏仙区相关行政部门规定的入学条件的情况下,项目业主可凭购房合同优先安排孩子入学。 ▲左右滑动查看 湖南建工观山房地产开发有限公司 出资配建郴州市六中观山学校小学部协议书 一榫一卯,皆是家的温度;一砖一瓦,蓝图即将兑现。湖南建投东玺台将始终循着建筑的生长纹理,步履不停、勤耕不止,以湖湘长子的品牌信赖力,为所有家人带去高端生活品质。 - END -
